Hàng ngày, chúng ta có hàng trăm công việc cần xử lý. Nếu chỉ nhận công việc, ghi nhớ nó trong đầu, chắc hẳn bạn sẽ dễ dàng quên hoặc bỏ sót một vài công việc nào đó. Đây là lúc bạn cần tới một bảng theo dõi tiến độ công việc, giúp bạn dễ dàng ghi lại công việc cần thực hiện, các thông tin chi tiết, thời gian cần hoàn thành và quản lý tiến độ thực hiện. Bên cạnh đó, việc có một bảng theo dõi tiến độ công việc sẽ giúp ích cho việc quản trị dự án hoặc quản lý các công việc theo phòng ban.
Trong bài học Excel này, Gitiho sẽ cùng bạn tạo nên một bảng theo dõi tiến độ công việc bằng Excel nhé!
Những nội dung cần có trong bảng theo dõi tiến độ công việc
Tùy theo tính chất, đặc điểm và yêu cầu của công việc hoặc dự án mà bạn chọn các nội dung cần thiết cho bảng theo dõi tiến độ công việc của mình.
Ví dụ ở đây, mình sẽ tạo bảng theo dõi tiến độ công việc của phòng Nhân sự. Các nội dung có thể đưa vào là:
Mảng hoạt động: Dựa theo các mảng của phòng Nhân sự như: C&B, Hành chính, Đào tạo, Tuyển dụng, Truyền thông nội bộ
Chi tiết các công việc cần làm
Mức độ: Phân loại các công việc theo mức độ: Ngay lập tức, bình thường và Ưu tiên
Xếp loại: Xếp loại công việc theo 4 phần:
A: Gấp và quan trọng
B: Gấp nhưng không quan trọng
C: Quan trọng nhưng không gấp
D: Không gấp không quan trọng
Deadline (Thời gian cần hoàn thành công việc)
Người thực hiện: Người chịu trách nhiệm chính cho công việc
Người hỗ trợ: Người hỗ trở thực hiện công việc
Người liên hệ: Người mà có thể liên hệ khi cần thông tin cần thiết
Trạng thái: Tiến độ thực hiện công việc, được đánh giá qua 3 trạng thái: Hoàn thành - Đang thực hiện - Cần xem xét (khi có vấn đề xảy ra)
Cách tạo bảng theo dõi tiến độ công việc bằng Excel
Sau khi đã xác định được các nội dung cần có trong bảng theo dõi tiến độ công việc, chúng ta sẽ tiến hành các bước tạo bảng theo dõi tiến độ công việc bằng Excel. Các bước thực hiện như sau
Bước 1: Tạo bảng với các nội dung đã xác định

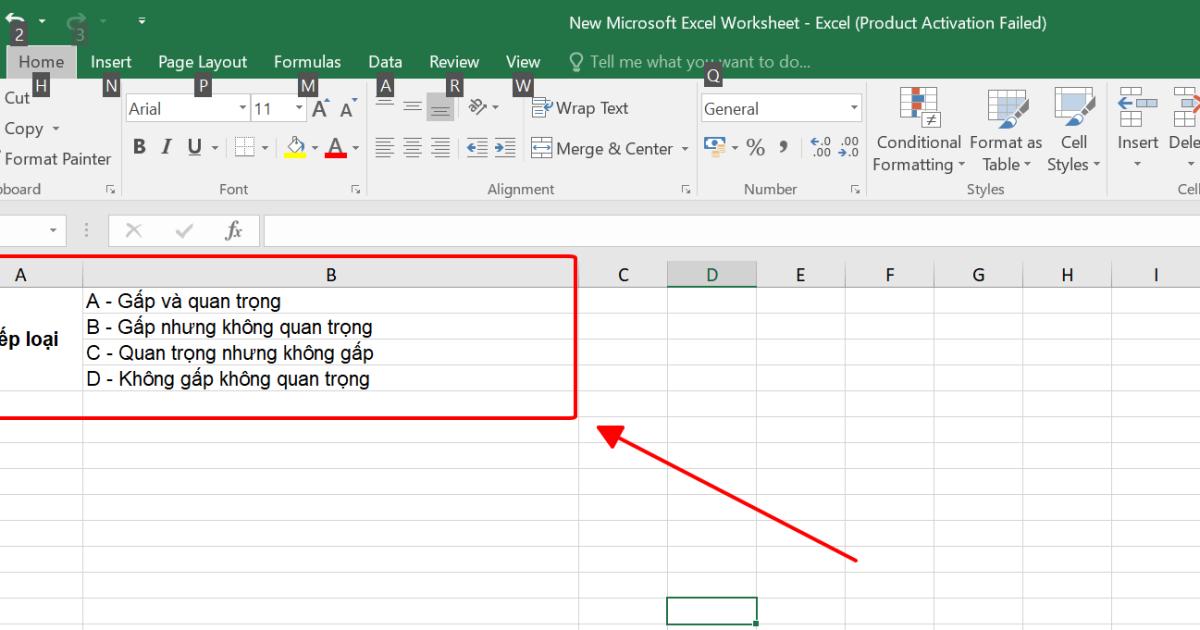

Ghi các lưu ý cần biết khi điền cột. Ở đây, để tiện cho việc ghi chép và theo dõi trong cột, mình sẽ ghi chú ý nghĩa của các chữ cái xếp loại A,B,C,D ở trên cùng
Ghi tên tiêu đề bảng “Bảng theo dõi tiến độ công việc”

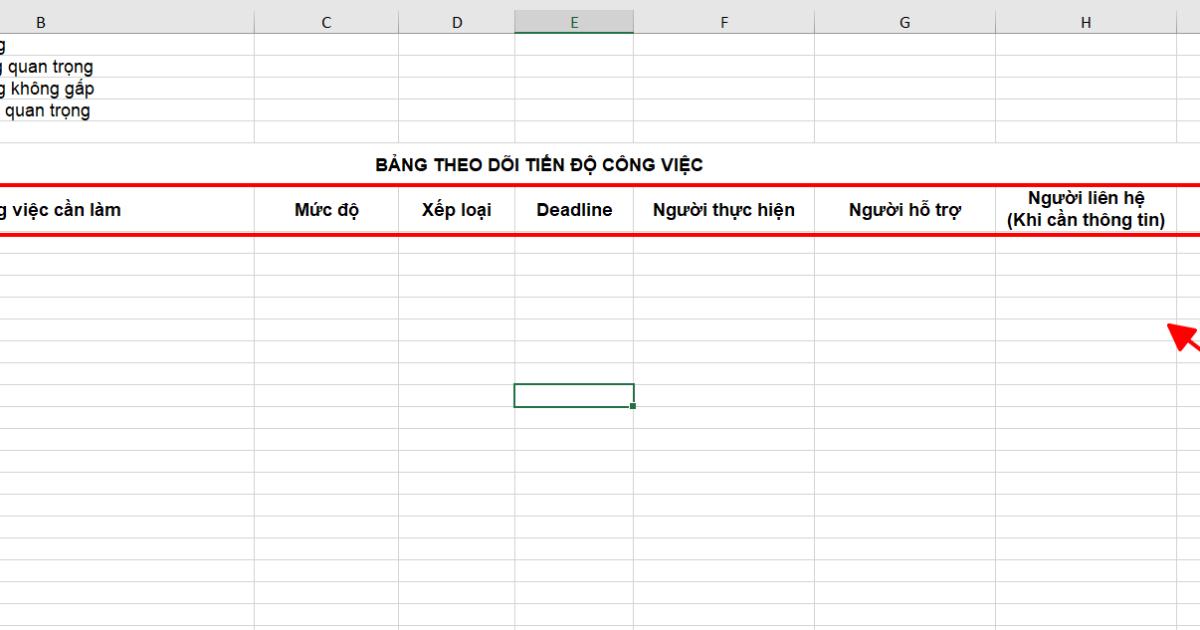

Lần lượt điền tên cột. Mỗi cột sẽ tương ứng với 1 nội dung chính của bảng theo dõi tiến độ công việc.
Căn lề và chỉnh độ rộng cột sao cho hợp lý.
Để tạo ra bảng đổ màu xen kẽ đẹp mắt và dễ dàng theo dõi, bạn hãy chọn toàn bộ bảng, sau đó, vào thẻ Design, chọn kiểu định dạng bảng tại nhóm Table Styles. Tick chọn vào mục Banded Rows để đổ màu chẵn lẻ cho các dòng.

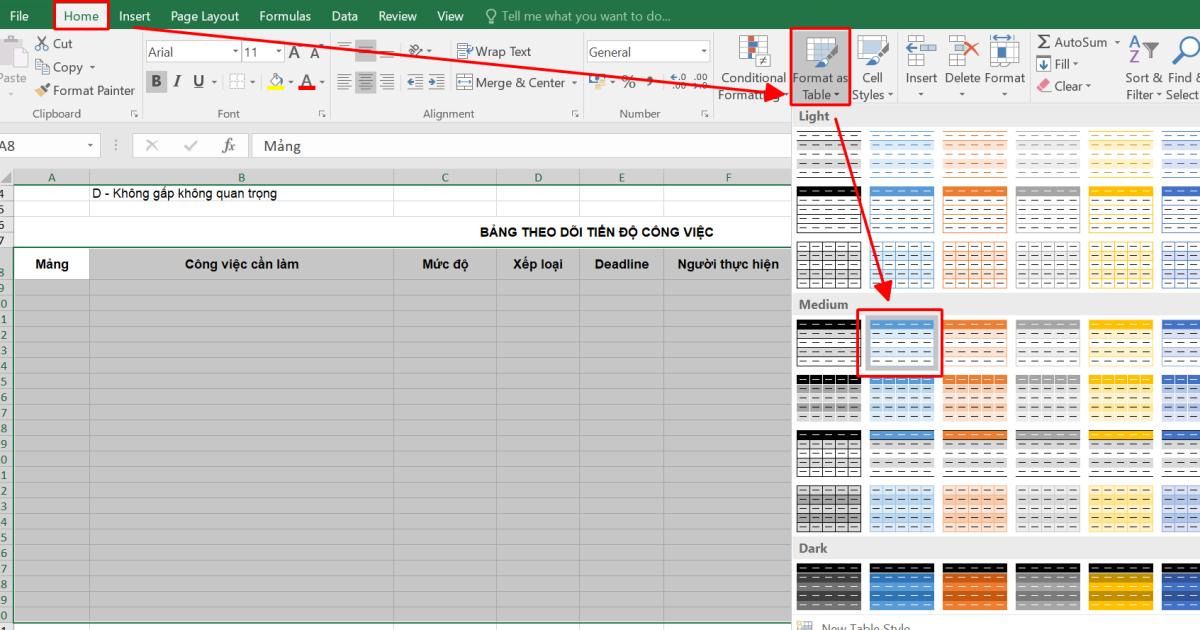

Nếu bạn không hiển thị thẻ Design, bạn có thể chọn thẻ Home > Format Table As, sau đó chọn kiểu định dạng bảng mình muốn nhé! Đừng quên tick chọn My table has headers nếu bạn chọn cả dòng tiêu đề nhé!

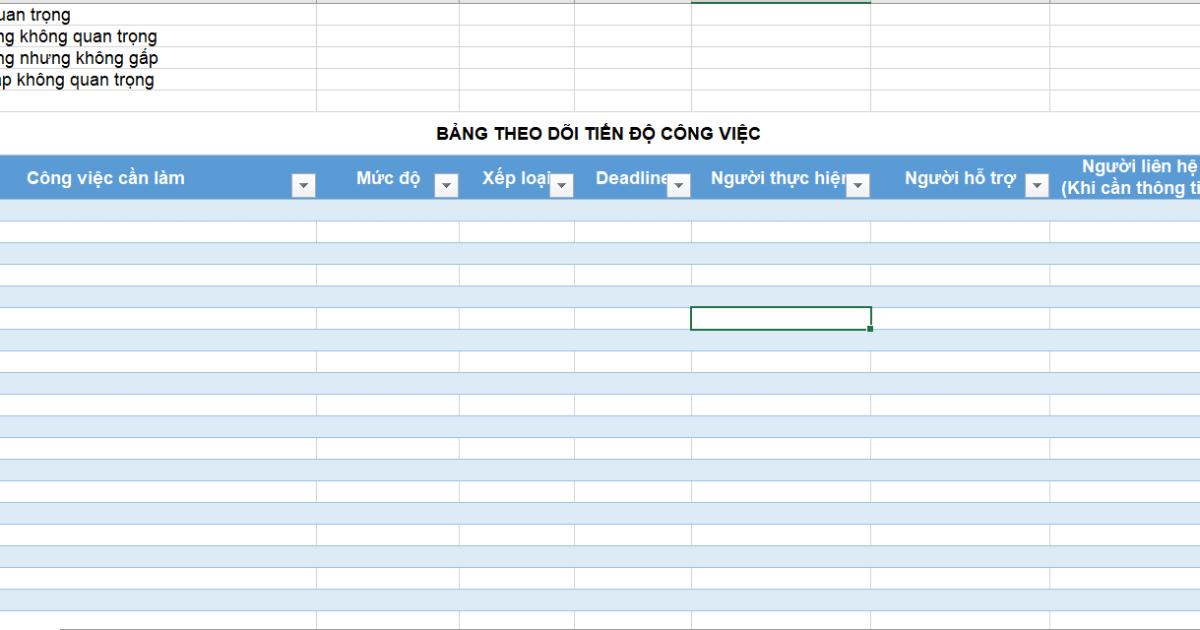

Bước 2: Định dạng các nội dung cho bảng

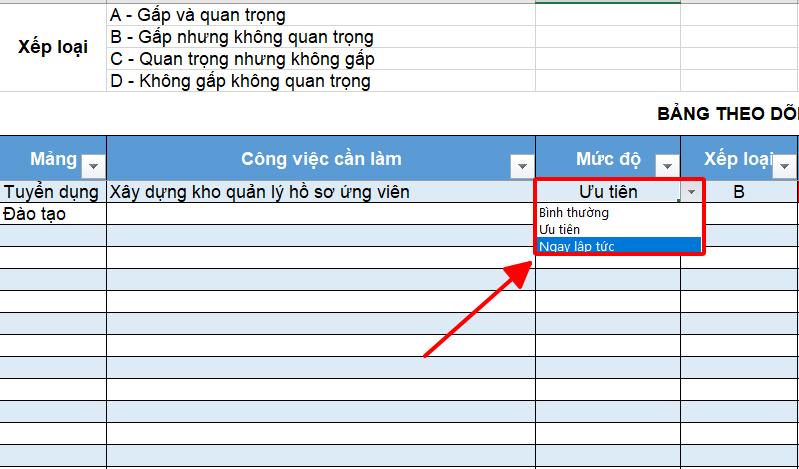

Sử dụng Data Validation để tạo Dropdown List
Đối với các phần nội dung mang tính chất lặp lại nhiều lần các lựa chọn như: Mảng hoạt động, Mức độ, Xếp loại….., thay vì phải gõ tay thủ công từng dòng, bạn có thể sử dụng tới công cụ Dropdown List. Cách tạo Dropdown List vô cùng đơn giản. Bạn có thể xem tại đây nhé: Hướng dẫn tạo danh sách thả xuống Dropdown List trong Excel chi tiết nhất
Tự động đánh dấu đỏ khi sát thời hạn hoàn thành

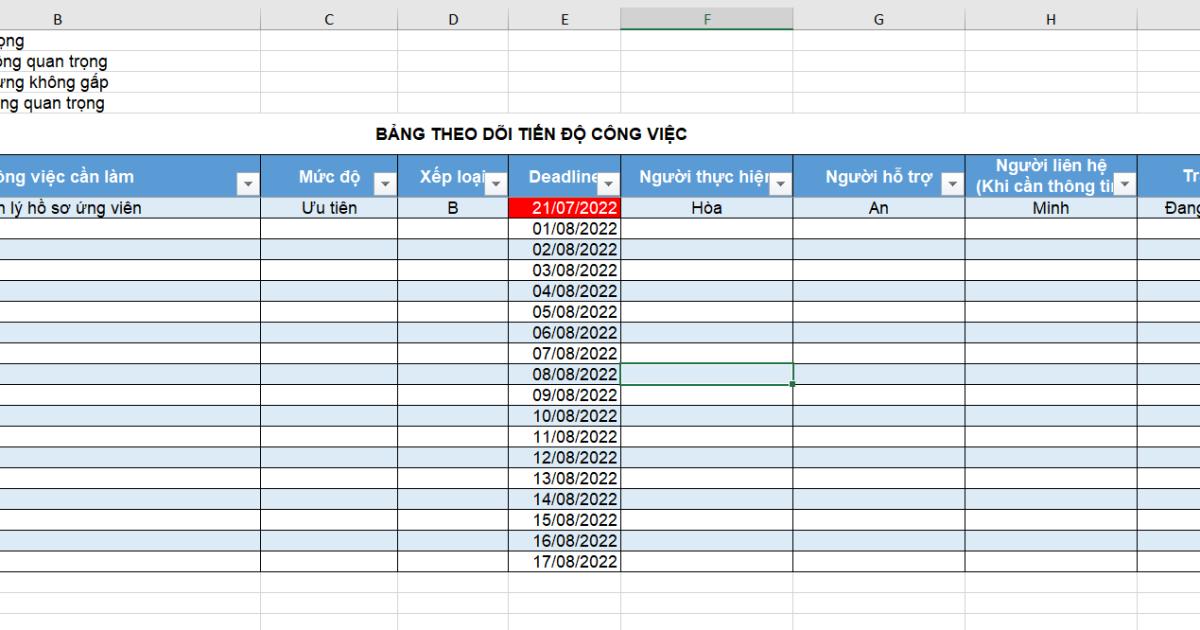

Deadline, hay thời hạn hoàn thành công việc là điều vô cùng quan trọng. Tuy nhiên, rất nhiều việc với rất nhiều deadline khác nhau sẽ khiến bạn dễ dàng bỏ sót, không kịp để ý đến một deadline nào đó. Hoặc, việc không có nhắc nhở ngày sắp tới deadline khiến bạn bị dồn việc, làm việc một cách qua loa cho kịp, từ đó, hiệu quả công việc sẽ bị giảm sút. Để khắc phục tình trạng này, bạn có thể đặt tự động đánh dấu đỏ cho công việc sắp tới deadline trong bảng theo dõi tiến độ công việc trên Excel

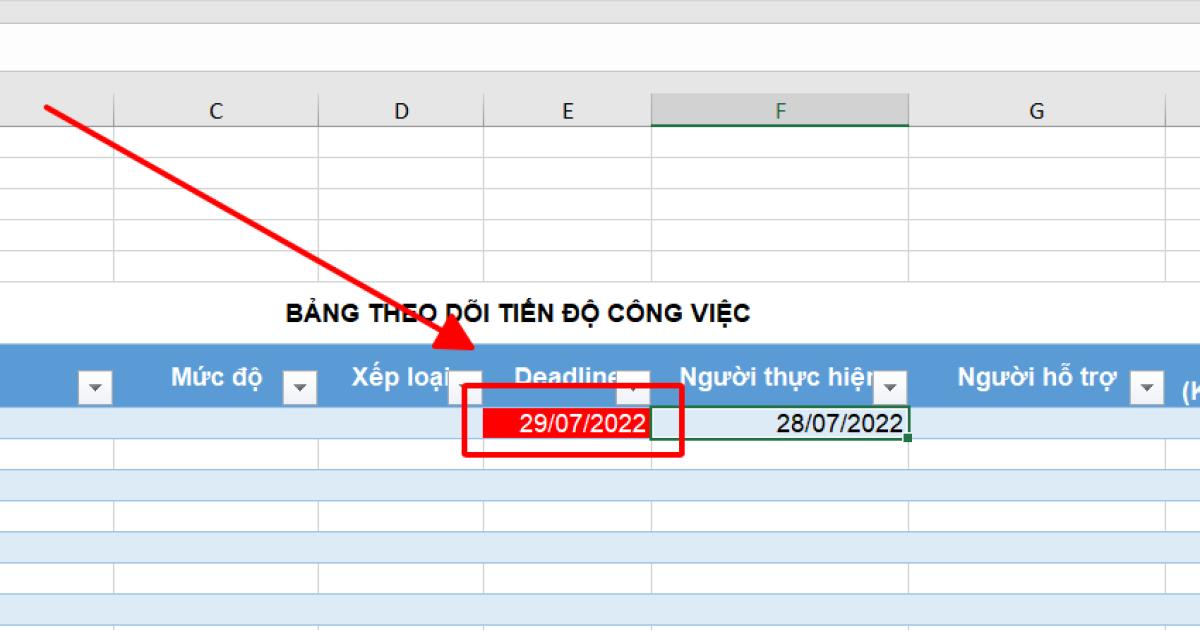

Ví dụ, bạn muốn đánh dấu đỏ cho công việc cách deadline nhiều 3 ngày, các bạn sẽ làm như sau:
Chọn ô chứa thời hạn hoàn thành công việc. Đừng quên đổi định dạng của ô thành định dạng ngày tháng nhé!

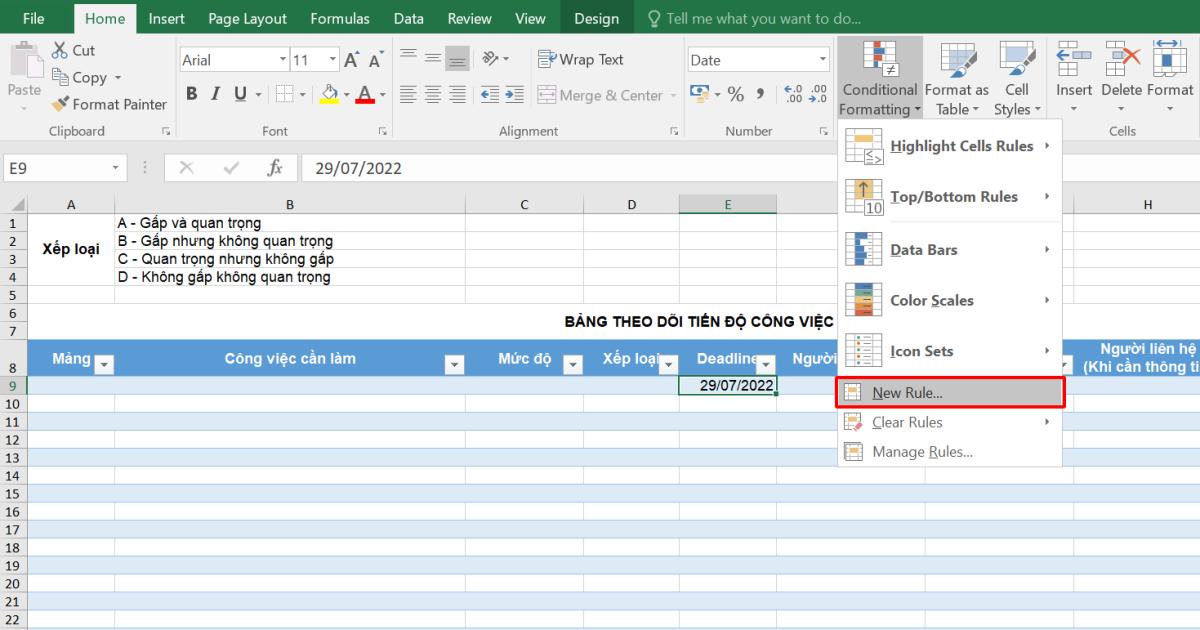

Vào thẻ Home, chọn Conditional Formatting > New Rules
Trong hộp thoại Select a Rule Type, chọn Format only cells that contain

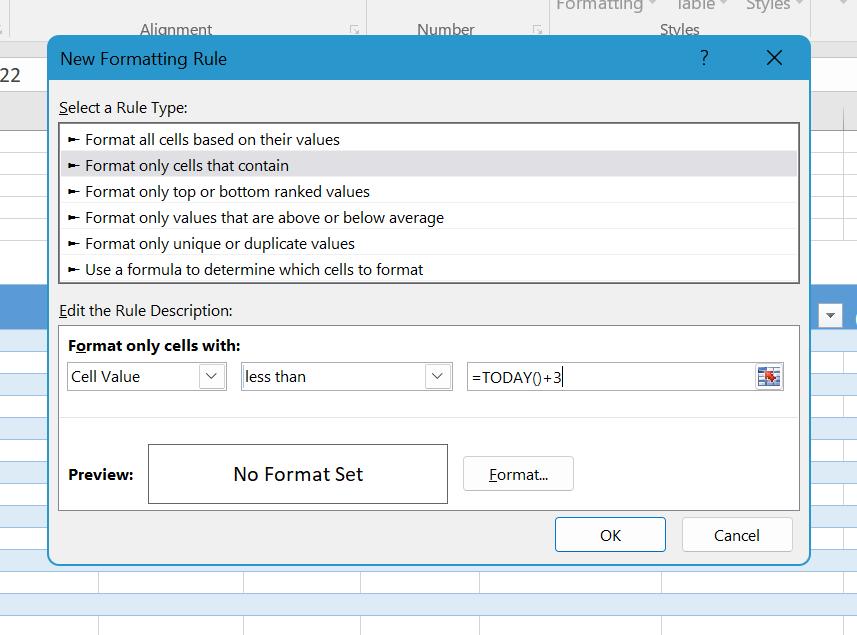

Ở hộp thoại Format Only Cells with, thiết lập các lựa chọn như sau:
Cell Value: Định dạng cho giá trị của ô
Less than: Nhỏ hơn
=TODAY()+3: Hàm TODAY để lấy giá trị ngày hôm nay, sau đó cộng với 3 ngày. Điều này có nghĩa là, khi giá trị ngày trong ô cách ngày hiện tại nhỏ ít hơn 3 ngày, ô sẽ tự động đánh dấu đỏ

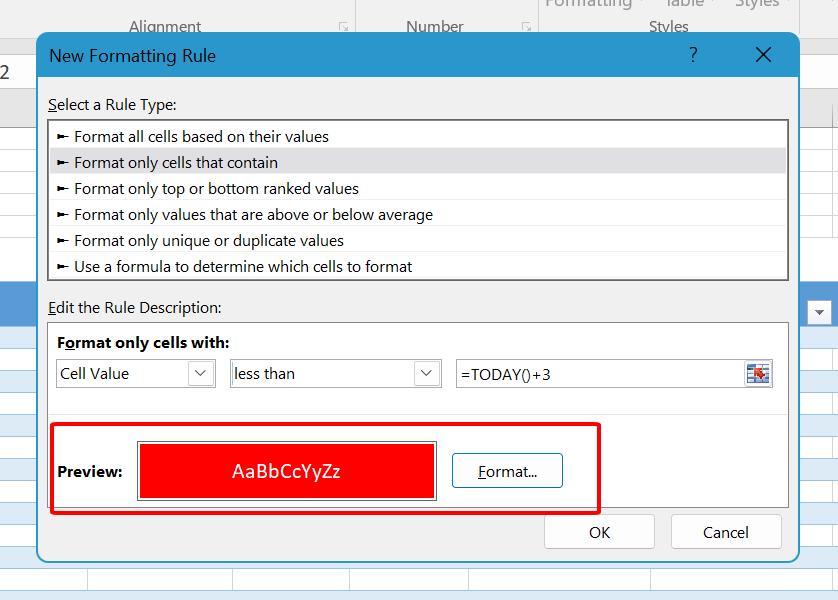

Click chọn vào Format để thay đổi định dạng cho ô được đánh dấu. Ở đây, mình sẽ đổi màu chữ thành màu trắng ở mục Font và đổi màu ô thành màu đỏ ở mục Fill nhé!
Click chọn OK > OK để thiết lập
Đóng băng vùng tiêu đề

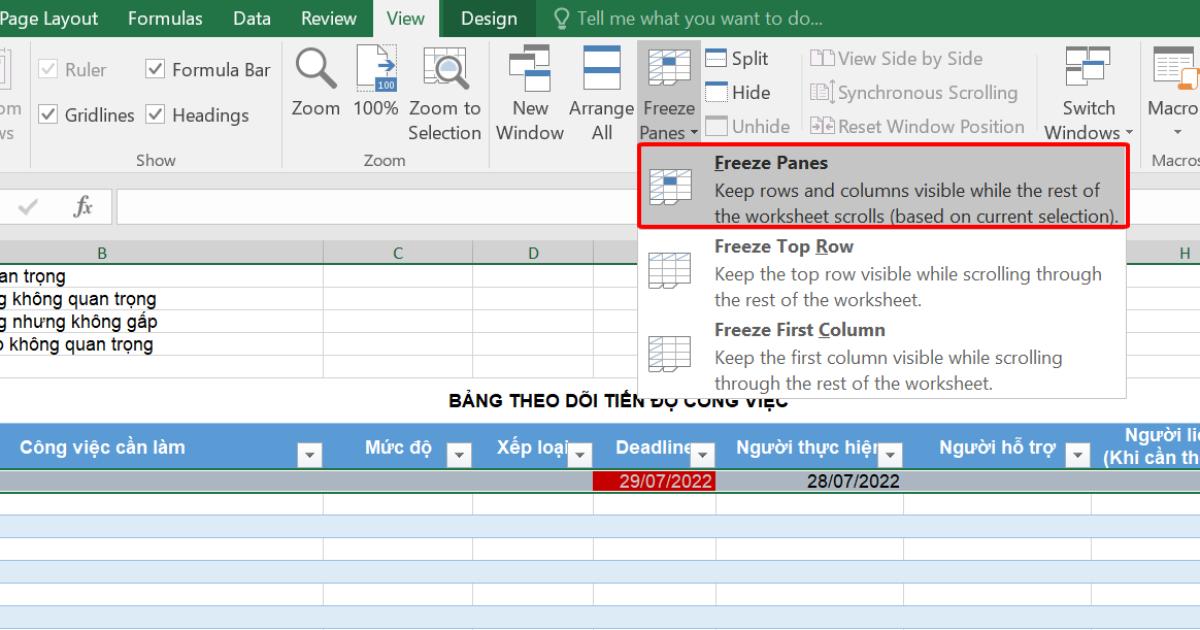

Để thuận tiện cho việc theo dõi, ta sẽ đóng băng phần tiêu đề. Cách làm như sau:
Lúc này, toàn bộ phần từ tiêu để trở lên đã được đóng băng rồi đó!
Tổng kết
Trên đây là hướng dẫn tạo bảng theo dõi tiến độ công việc trên Excel. Rất hữu ích và dễ dàng phải không nào! Bạn có thể tải mẫu ở cuối bài để sử dụng nhé!
